Báo giá xây nhà trọn gói gồm những gì? 8 mục gia chủ nên kiểm tra trước khi ký
Bạn nhận được hai bản báo giá xây nhà. Một bên tổng tiền thấp hơn bên còn lại vài trăm triệu đồng, đơn giá trên mỗi mét vuông (m²) cũng rẻ hơn trông thấy. Nhìn lướt qua, lựa chọn tưởng như rất hiển nhiên.
Nhưng thực tế công trường luôn có một vấn đề: Hai bảng báo giá cùng ghi dòng chữ “xây nhà trọn gói” chưa chắc đang báo giá cho cùng một phạm vi công việc.
Một bên có thể đã tính trọn gói hệ cửa nhôm kính, thiết bị vệ sinh, chống thấm đa lớp và các phần việc ngoài nhà. Bên còn lại mới chỉ dừng ở mức xây thô và hoàn thiện cơ bản, toàn bộ phần việc còn lại thuộc danh mục “chủ nhà tự lo”. Không những vậy, hai bên còn có thể áp dụng hai cách tính hệ số diện tích quy đổi hoàn toàn khác nhau, hoặc đang ngầm giả định hai phân khúc chất lượng vật tư chênh lệch một trời một vực.
Vì vậy, trước câu hỏi: “Nhà thầu nào báo giá rẻ hơn?”
Hãy trả lời câu hỏi này trước: “Hai nhà thầu có đang báo giá cho cùng một phạm vi công việc hay không?”
1. Trước tiên phải biết “trọn gói” là trọn gói đến đâu
Trên thị trường hiện nay, cụm từ “xây nhà trọn gói” không có nghĩa mặc định là gia chủ chỉ việc nhận chìa khóa rồi dọn vali vào ở. Phạm vi cam kết giữa các nhà thầu có sự khác biệt rất lớn.
Một bảng báo giá kỹ thuật chuẩn chỉ cần giúp người đọc nhận biết rõ ràng các nhóm công việc:
- Phần ngầm & móng: Ép cọc, đào đất, bê tông móng, giằng móng, bể phốt, bể nước ngầm.
- Kết cấu xây thô: Khung bê tông cốt thép (cột, dầm, sàn các tầng), xây tường bao, trát trong, trát ngoài.
- Hệ thống cơ điện ngầm (MEP): Đường ống gen luồn dây, dây điện, ống cấp thoát nước nóng lạnh.
- Chống thấm chuyên dụng: Chống thấm sàn vệ sinh, ban công, sê nô, mái, hố pít thang máy.
- Hoàn thiện bề mặt: Cán nền, ốp lát gạch, bả matit, sơn nước nội ngoại thất, trần thạch cao.
- Hệ thống cửa & cơ khí: Cửa đi, cửa sổ, lan can ban công, tay vịn cầu thang.
- Thiết bị: Thiết bị đóng cắt, đèn chiếu sáng và thiết bị vệ sinh.
Điểm mấu chốt không nằm ở việc bảng báo giá dày bao nhiêu trang, mà là: Sau khi đọc xong, bạn có phân định được việc nào nhà thầu chịu trách nhiệm, việc nào bạn vẫn phải tự bỏ tiền túi ra thuê ngoài hay không?
Ví dụ: Dòng chữ “Cung cấp và lắp đặt hệ cửa” đã bao gồm kính dán an toàn, khóa, bản lề và phụ kiện đồng bộ chưa? “Hệ thống điện” mới chỉ có dây điện và ổ cắm chờ, hay đã bao gồm đèn chiếu sáng downlight âm trần? “Hoàn thiện WC” đã có bồn cầu, chậu lavabo, sen tắm, gương soi và phụ kiện hay gia chủ phải tự mua?
Càng nhiều dòng mô tả chung chung kiểu “hoàn thiện đầy đủ”, “vật tư chất lượng cao”, “thi công trọn gói” mà không có danh mục bóc tách chi tiết thì rủi ro phát sinh tranh cãi về sau càng lớn.
2. Đơn giá trên mỗi mét vuông (m²) chưa đủ để biết bên nào rẻ
Đây là điểm gây nhầm lẫn phổ biến nhất đối với các gia chủ làm nhà lần đầu.
Giả sử: Nhà thầu A chào đơn giá 7.000.000 đ/m² và Nhà thầu B chào đơn giá 7.400.000 đ/m². Nhà thầu A có thực sự rẻ hơn? Chưa chắc.
Bởi vì tổng chi phí thực tế được tính bằng công thức:
Tổng kinh phí = Đơn giá/m² × Tổng diện tích xây dựng quy đổi
Ngoài diện tích sàn sử dụng thực tế của các tầng, mỗi nhà thầu lại có một cách áp dụng hệ số quy đổi diện tích rất khác nhau cho các phần phụ trợ:
- Móng (móng cọc tính 30% – 50%; móng băng tính 50% – 70%).
- Mái (mái tôn tính 30%; mái bằng bê tông tính 50%; mái ngói tính 70% – 100%).
- Ban công, lô gia, tum thang, giếng trời, sân thượng có mái che hoặc không có mái che.
Nếu nhà thầu A báo giá 7 triệu/m² nhưng tính tổng diện tích quy đổi là 350m², tổng chi phí sẽ là 2,45 tỷ đồng. Trong khi nhà thầu B báo giá 7,4 triệu/m² nhưng cách tính chuẩn xác là 310m², tổng chi phí chỉ là 2,29 tỷ đồng.
Vì vậy, thay vì chỉ hỏi: “Bên anh xây trọn gói bao nhiêu tiền một mét vuông?”, câu hỏi đúng kỹ thuật phải là: “Tổng diện tích dùng để tính giá của nhà tôi chính xác là bao nhiêu mét vuông, và từng hạng mục móng, mái, tum được quy đổi theo hệ số nào?”
3. Vật tư phải được mô tả đủ để sau này nghiệm thu
Một bảng báo giá sử dụng các mỹ từ: “sơn cao cấp”, “gạch loại 1”, “thiết bị tốt”, “dây điện chính hãng” nghe qua rất yên tâm. Nhưng khi vật tư tập kết ra công trường, những dòng mô tả đó hoàn toàn vô giá trị trong việc nghiệm thu.

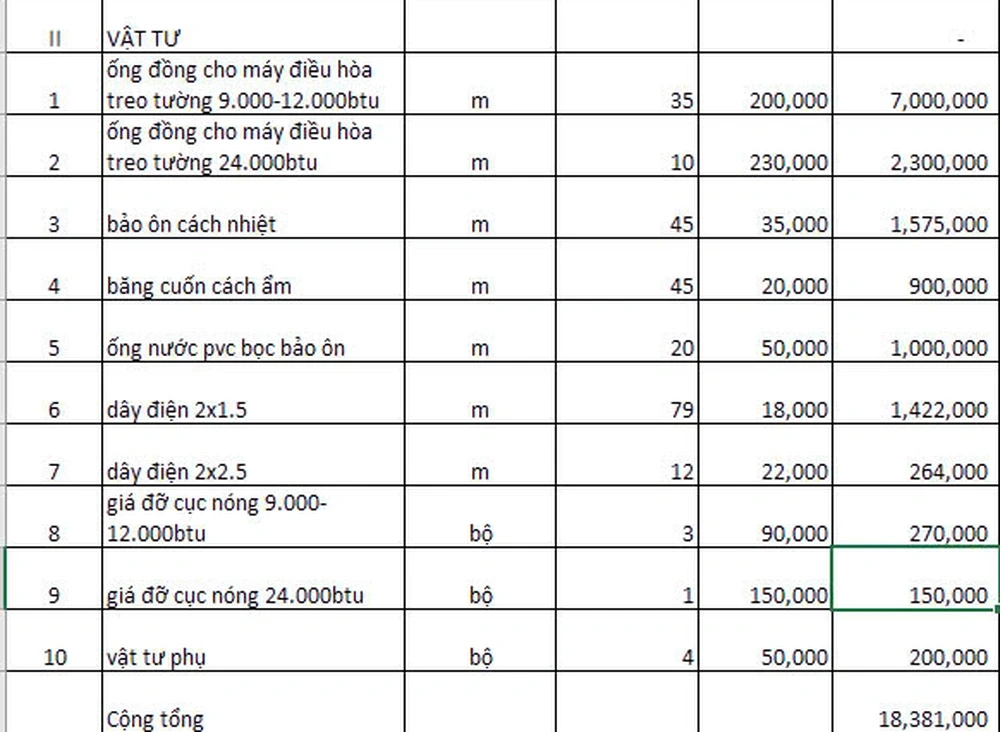

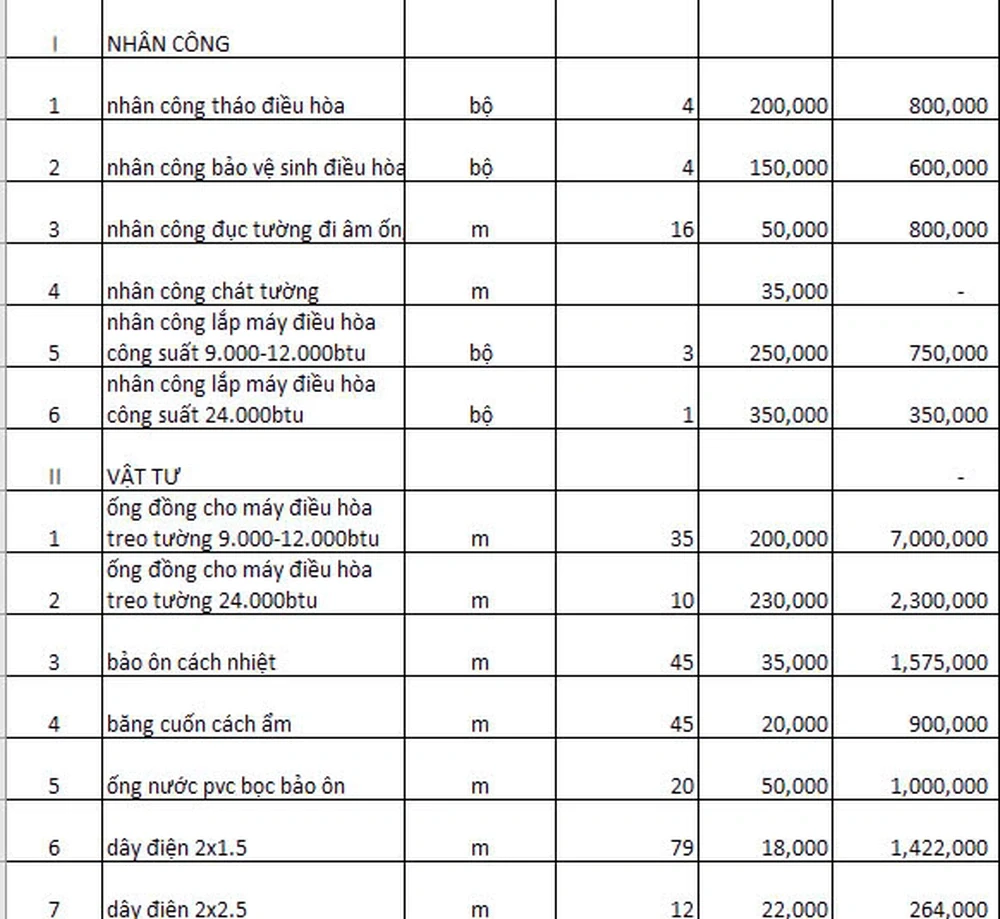

Tối thiểu, với các vật tư quan trọng, bảng kê vật liệu bắt buộc phải làm rõ 5 thông số kỹ thuật:
- Thương hiệu: Ví dụ Thép Hòa Phát, Dây điện Cadivi, Ống nước Tiền Phong, Thiết bị vệ sinh Inax.
- Quy cách / Mã hiệu: Ví dụ Ống C2 hàn nhiệt chịu áp, Dây đơn mềm ruột đồng Cu/PVC 1x2.5mm².
- Chủng loại tiêu chuẩn: Ví dụ Xi măng PCB40, Bê tông thương phẩm mác M250.
- Khu vực sử dụng: Ví dụ Gạch ceramic 600x600mm chống trơn cho WC, gạch porcelain 800x800mm cho phòng khách.
- Hạn mức đơn giá định mức: Áp dụng cho các vật tư gia chủ chọn theo gu thẩm mỹ cá nhân.
Gia chủ không nhất thiết phải chốt mã gạch hay màu sơn ngay từ ngày đầu ký hợp đồng. Nhưng báo giá cần quy định một hạn mức đơn giá (Ví dụ: Gạch lát nền phòng khách tạm tính 280.000 đ/m²). Sau này khi thi công, nếu bạn chọn mẫu gạch 350.000 đ/m² thì bù thêm 70.000 đ/m²; nếu chọn mẫu 230.000 đ/m² thì nhà thầu hoàn lại tiền. Cách làm này minh bạch hơn rất nhiều so với việc chỉ ghi mơ hồ là “gạch loại khá”.
Mục tiêu không phải biến chủ nhà thành kỹ sư dự toán. Mục tiêu đơn giản hơn: Khi một bao xi măng, một cuộn dây điện hay một thùng sơn chở đến công trình, bạn có căn cứ bằng văn bản để biết nó có đúng với những gì hai bên đã thống nhất hay không.
4. Hãy đọc kỹ phần “KHÔNG BAO GỒM”
Nhiều người dành phần lớn thời gian đọc xem báo giá có gì, nhưng với việc kiểm soát ngân sách, đôi khi phần quan trọng hơn lại là: Báo giá này chưa có gì?
Tùy từng công trình, các hạng mục thường nằm ngoài hợp đồng xây thô hoàn thiện cơ bản bao gồm:
- Phá dỡ nhà cũ, dọn dẹp mặt bằng, xúc chuyển phế thải trát đập.
- Xử lý nền đất yếu đặc biệt, ép cọc bê tông cốt thép, khoan cọc nhồi.
- Chi phí xin phép đấu nối hạ tầng (điện 3 pha, cấp thoát nước đô thị).
- Hạng mục thang máy gia đình (máy kéo, cabin, cửa thang).
- Hệ thống điều hòa không khí (máy lạnh cục bộ hoặc điều hòa trung tâm VRV).
- Đồ nội thất rời, đồ gỗ liền tường (tủ bếp, tủ quần áo, giường ngủ, sofa).
- Hệ thống rèm cửa, cổng sắt, tường rào, tiểu cảnh sân vườn ngoài nhà.
Một hạng mục không nằm trong báo giá không có nghĩa báo giá đó sai. Vấn đề chỉ xuất hiện khi: Nhà thầu nghĩ là chưa bao gồm, nhưng chủ nhà lại đinh ninh rằng đã có trong gói tiền đó. Đó là khoảng trống rất dễ biến thành tranh cãi hoặc chi phí ngoài kế hoạch.
5. Điều kiện thực tế của công trình đã được tính chưa?
Hai căn nhà có cùng diện tích và số tầng chưa chắc có cùng điều kiện thi công:
- Một căn nằm trên mặt đường rộng, xe bồn bê tông tươi và xe tải chở vật tư dừng ngay trước cửa.
- Một căn nằm sâu trong ngõ nhỏ nội thành Hà Nội (ngõ 1.5m – 2m), vật liệu phải trung chuyển bằng xe ba gác, đổ bê tông thủ công hoặc nối ống bơm tĩnh dài hàng chục mét.
Khối lượng nhân công và chi phí thực tế sẽ khác nhau đáng kể. Gia chủ nên yêu cầu nhà thầu khảo sát hiện trường và làm rõ: khả năng tiếp cận của xe vận chuyển, nơi tập kết vật tư, khoảng cách trung chuyển, hiện trạng nhà liền kề, giờ giấc thi công và các quy định riêng của khu vực.
Với nhà ở tại khu vực Hà Nội, đây là nhóm vấn đề đặc biệt quan trọng. Gia chủ có thể tham khảo thêm bài viết phân tích chuyên sâu: Xây nhà trọn gói Hà Nội 2026: Chi phí, quy trình & kinh nghiệm trước khi ký hợp đồng hoặc cẩm nang thực chiến Xây nhà trọn gói Hoài Đức: 5 điều cần làm rõ trước khi hỏi giá/m² để nắm vững các đầu việc cần chuẩn bị.
6. Phát sinh không đáng sợ bằng phát sinh không có nguyên tắc
Trong một công trình kéo dài từ 4 đến 8 tháng, việc thay đổi là hoàn toàn có thể xảy ra. Chủ nhà có thể đổi loại gạch, tăng ổ cắm, đổi cửa nhôm, thay thiết bị vệ sinh hoặc điều chỉnh một phần thiết kế.
Điều đáng quan tâm nhất ở đây là: Chi phí tăng hoặc giảm được xác định và phê duyệt ở thời điểm nào?
Một quy trình dễ kiểm soát luôn tuân thủ nguyên tắc:
Ý kiến thay đổi → Lập bảng dự toán khối lượng/chi phí → Chủ nhà ký duyệt → Mới triển khai thi công
Tuyệt đối không để tất cả thay đổi được thực hiện trước rồi đến ngày bàn giao công trình mới cộng thành một con số lớn. Khi đó, cả hai phía đều khó nhớ chính xác lý do vì sao phát sinh và việc đối soát sẽ rất căng thẳng.
7. Tiến độ thanh toán phải gắn liền với công việc
Một báo giá tốt không chỉ giúp biết tổng số tiền, mà còn giúp gia chủ hình dung dòng tiền trong suốt quá trình xây nhà. Hợp đồng cần làm rõ:
- Toàn bộ công trình có bao nhiêu đợt thanh toán?
- Mỗi đợt ứng với giai đoạn thi công nào ngoài hiện trường?
- Điều kiện nghiệm thu để chuyển sang đợt thanh toán tiếp theo là gì?
- Phần chi phí phát sinh (nếu có) được thanh toán ở thời điểm nào?
Gia chủ không nhất thiết phải yêu cầu thật nhiều đợt thanh toán lắt nhắt. Điều quan trọng hơn là mỗi khi chuyển một khoản tiền, bạn biết chắc chắn: Mình đang thanh toán cho phần công việc nào đã được kiểm tra và nghiệm thu đạt chuẩn.
8. Chế độ bảo hành và hồ sơ bàn giao cũng là một phần của báo giá
Khi chuẩn bị xây nhà, mọi sự chú ý thường tập trung vào giá cả và vật liệu. Nhưng đến lúc hoàn thiện, gia chủ lại cần những thứ mang tính lâu dài: hồ sơ bàn giao, sơ đồ cơ điện ngầm, bảo hành thiết bị và quy trình hỗ trợ kỹ thuật khi gặp sự cố.
Hãy hỏi rõ nhà thầu trước khi ký hợp đồng:
- Bảo hành những hạng mục nào? Thời gian bao lâu đối với kết cấu và hoàn thiện?
- Thiết bị điện nước có chế độ bảo hành riêng không?
- Khi bàn giao có hồ sơ hoàn công (sơ đồ chụp lại chính xác vị trí đường ống nước ngầm, dây điện ngầm trong tường) không?
- Nếu xuất hiện sự cố sau khi sử dụng thì quy trình tiếp nhận và thời gian có mặt xử lý thế nào?
10 câu hỏi gia chủ nên mang theo khi gặp nhà thầu
Nếu bảng báo giá quá dài và bạn chưa biết bắt đầu từ đâu, hãy dùng bảng 10 câu hỏi cốt lõi này để đối chiếu:
| STT | Câu hỏi cần làm rõ | Ý nghĩa kỹ thuật |
|---|---|---|
| 1 | Tổng diện tích quy đổi dùng để tính giá của nhà tôi là bao nhiêu m²? | Tránh việc bị nhân khống hệ số diện tích móng, mái. |
| 2 | Móng, mái, sân, ban công được tính theo hệ số bao nhiêu %? | Làm rõ cơ sở tính toán diện tích giữa các bên. |
| 3 | Giá này đã gồm chính xác những nhóm công việc hoàn thiện nào? | Xác định rõ ranh giới trách nhiệm của nhà thầu. |
| 4 | Những hạng mục nào CHƯA BAO GỒM trong báo giá này? | Dự trù ngân sách cho các phần việc ngoài hợp đồng. |
| 5 | Vật tư được xác định bằng hãng, mã sản phẩm hay hạn mức tiền? | Đảm bảo có căn cứ để nghiệm thu vật tư tại hiện trường. |
| 6 | Điều kiện vận chuyển ngõ nhỏ và tập kết vật tư đã tính chưa? | Ngăn ngừa việc nhà thầu phụ thu chi phí vận chuyển. |
| 7 | Nếu đổi vật liệu thì phần tăng/giảm chi phí được tính thế nào? | Bắt buộc phải có văn bản thỏa thuận trước khi triển khai. |
| 8 | Những vị trí nào trong công trình có nguy cơ phát sinh cao nhất? | Rà soát kỹ phương án móng và kết cấu ngầm cùng KTS. |
| 9 | Thanh toán theo những mốc công việc nghiệm thu cụ thể nào? | Đảm bảo giải ngân dòng tiền luôn đi sau khối lượng thực tế. |
| 10 | Khi bàn giao, gia chủ nhận được hồ sơ và chế độ bảo hành gì? | Đảm bảo quyền lợi vận hành an tâm sau khi dọn về ở. |
Chỉ cần hai nhà thầu cùng trả lời rõ 10 câu này, việc so sánh đã đáng tin cậy hơn rất nhiều so với việc chỉ nhìn vào đơn giá/m².
Báo giá thấp hơn chưa chắc là phương án tiết kiệm hơn
Mục tiêu khi đọc báo giá không phải là tìm ra con số nhỏ nhất. Mục tiêu là biết: mình đang mua những gì, thứ gì chưa có và điều gì có thể làm thay đổi ngân sách sau này.
Một bảng giá cao hơn nhưng phạm vi rõ ràng có thể dễ kiểm soát hơn một bảng giá thấp nhưng bỏ trống nhiều hạng mục. Ngược lại, một bảng báo giá rất dài cũng chưa chắc tốt nếu những thông tin quan trọng vẫn mơ hồ.
Vì vậy, hãy coi báo giá như một công cụ để đặt câu hỏi. Càng ít thứ phải đoán, rủi ro trong quá trình xây nhà càng dễ kiểm soát.
Bạn đã có báo giá nhưng chưa biết hai bên có đang báo cùng một phạm vi?
Anh/chị có thể gửi cho Paloma Design bảng báo giá hiện có kèm quy mô công trình. Đội ngũ kiến trúc sư Paloma có thể hỗ trợ chỉ ra những đầu mục nên làm rõ trước khi bạn quyết định — hoàn toàn khách quan và không cần cam kết sử dụng dịch vụ thi công.
